La Central Termoeléctrica (CTE) ‘Lidio Ramón Pérez’, en Felton, desarrolla este martes un proceso intensivo de preparación para retomar la generación de energía, tras la desconexión total del sistema nacional de Cuba, ocurrida la víspera.
El director en funciones de la planta, Víctor Hugo González, informó que se mantiene un trabajo ininterrumpido para cumplir el cronograma que prevé iniciar el arranque de la unidad durante esta noche.

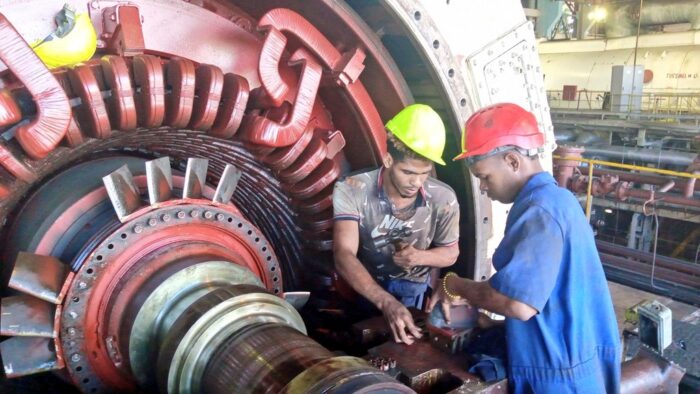

Para garantizar la fiabilidad del proceso, se ejecutan 21 acciones técnicas dirigidas a la estabilidad de los equipos, entre las que destaca el lavado de los calentadores de aire regenerativo, procedimiento esencial para un funcionamiento eficiente.
Las labores incluyen, además, intervenciones en la compuerta de la bomba de agua de mar y una revisión detallada de válvulas, maniobras que preceden al encendido de la caldera programado para el cierre de la tarde.
De cumplirse el cronograma previsto, la sincronización al Sistema Eléctrico Nacional (SEN) debe ocurrir durante la madrugada o la mañana del miércoles, lo que fortalecerá la capacidad de generación en la región oriental del archipiélago.
Actualmente, la provincia de Holguín logra servir unos 35 megavatios a través de la interconexión nacional, priorizando circuitos que alimentan hospitales pediátricos, militares y clínicos, así como centros de importancia económica y servicios de bombeo de agua.
